省妇幼保健院门急诊前地下车库项目
发布时间:2020.10.01
一、项目分类
卫生用房屋
二、基本信息
项目名称: 省妇幼保健院门急诊前地下车库项目
建设地点: 江苏省南京市鼓楼区江东北路368号
计划开竣工时间: 2020年10月至2024年3月
集中建设实施单位:江苏省公共工程建设中心有限公司
项目负责人: 张国苏
设计单位: 东南大学建筑设计研究院有限公司
主创人员: 曹伟 王宇 庄丽萍
工程总承包单位: 中国建筑一局(集团)有限公司
项目负责人: 曹毅
监理单位: 江苏建科工程咨询有限公司
项目总监: 胥明芳
三、项目简介:
项目总投资35264.2万元,总建筑面积25424.9平方米。本项目为一栋地下六层车库,基坑面积约4350平方米。设计停车位656个,开挖深度约20.5米,采用盖挖全逆作法施工,围护结构为地下连续墙。负一层为临时自走停车场,负二层至负六层为全自动机械停车库。
四、项目特色
近年来江苏省妇幼保健院的业务发展很快,医院车位供需矛盾突出,停车位严重不足,使得就诊病人车辆排队等候进院时间较长,难以满足医院正常开诊期间患者的需要。门急诊前地下车库项目的实施将解决目前医院停车困难的问题。
全自动车库系统可自动引导,车辆停好后即可离开无需其他操作,取车时支持网络付费,支付完成后系统自动将车辆提取至出入口,所有车辆正进、正出不需要倒车,对驾驶技术要求低。可以对入库车辆进行自动识别,将轿车和SUV车型分层停放,从而节省总体开挖深度;全自动立体车库系统为无人进入的系统,不用考虑坡道,不用设置疏散楼梯和电梯,在相同车位数量需求下,开挖面积小;因此在相同规划车位数量要求下,全自动车库系统土建成本远小于自走车位和普通机械车库。全自动车库所有车辆熄火进入,搬运系统采用电力驱动,库内没有尾气,平时不需要开启通风照明,节能效果显著。全自动车库内有视频监控系统,没有盗抢风险,不需要设置管理人员,只需要在出入口外根据车流量需要配置引导人员,还可利用智能引导系统降低管理人员工作量。
五、工程亮点
本项目采用盖挖全逆作法进行施工,围护结构为地下连续墙兼作止水帷幕,结构楼板达到一定强度后可作为水平支撑体系,以满足继续往下施工的安全要求。本深基坑工程采用逆作法施工安全性好,地下连续墙作止水帷幕,降水施工时对周边环境影响较小,且施工受天气影响小。

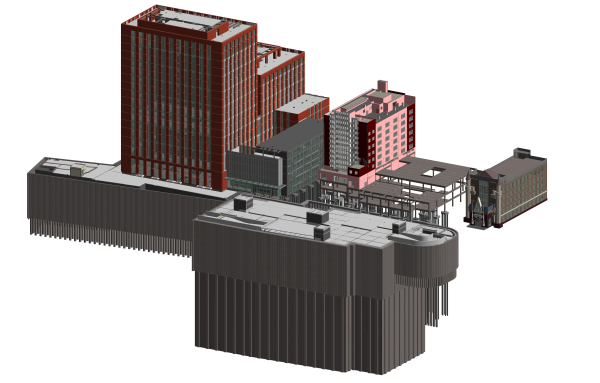

通过BIM模拟和分析,对桩基及基坑支护图纸进行复验,指导施工,辅助方案快速修正,优化设计方案。基于全专业BIM模型对重点区域进行净高(空)分析,提前检查不利点净高(空)问题。对停车库出入口坡道,车库内行车通道、停车位等区域构建BIM模型,依据停车车辆类型基于车辆真实尺寸对行车坡道、通道高度及转弯半径进行合理性分析。
六、新工艺新技术应用:
本工程位于江苏省妇幼保健院院区内,周边环境复杂。针对临近的既有建筑物、构筑物、管线的保护,形成紧邻逆作深基坑的既有建筑保护施工技术;紧邻燃气管道的大直径灌注桩拔除施工技术。
本工程位于南京市鼓楼区,处于典型的长江漫滩地质地貌,不良地质条件。对长江漫滩地质复杂周边环境下的逆做基坑工程关键技术进行综合研究,包括深基坑盖挖逆作施工工况分析与研究、深基坑逆作法中钢管柱托换移位技术、逆作法跃层施工技术、逆作法施工内衬墙浇筑技术研究。
七、获奖情况
重要获奖情况:南京市2023年下半年建筑施工市级标准化文明示范工地
八、实景照片

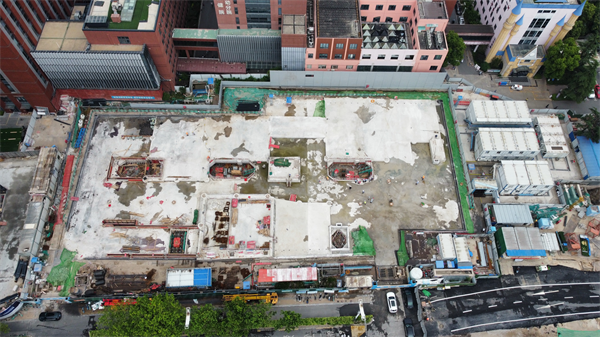

1. 项目总貌
2. 项目局部细节图
